La interconexión eléctrica de Ceuta con la península entra en su recta final

INTERCONEXIÓN ELÉCTRICA

El director del Área de Fomento de la Delegación del Gobierno en Ceuta, Diego Martínez, asegura que la interconexión eléctrica con la Península afronta sus últimos pasos técnicos y administrativos y confía en que pueda entrar en funcionamiento antes de que finalice el año

La interconexión eléctrica de Ceuta con la península entra en su recta final
La interconexión eléctrica de Ceuta con la península entra en su recta final | REDUAN

La esperada conexión eléctrica entre Ceuta y la Península encara la fase definitiva de un proyecto llamado a transformar el suministro energético de la ciudad. Tras años de obras, planificación y modificaciones técnicas, la infraestructura se encuentra prácticamente concluida y solo restan las últimas comprobaciones y algunos trámites administrativos antes de que pueda ponerse en servicio.

Así lo ha explicado el director del Área de Fomento de la Delegación del Gobierno en Ceuta, Diego Martínez, quien ha mostrado su convencimiento de que la conexión estará plenamente operativa antes de finalizar el presente año, aunque ha matizado que aún espera la confirmación oficial de los responsables técnicos del proyecto.

Según ha detallado, desde el punto de vista de la infraestructura prácticamente todo el trabajo está ejecutado. El siguiente paso consiste en completar las pruebas que permitan verificar que todos los elementos funcionan correctamente y que la red responde con las garantías previstas antes de autorizar definitivamente su entrada en servicio.

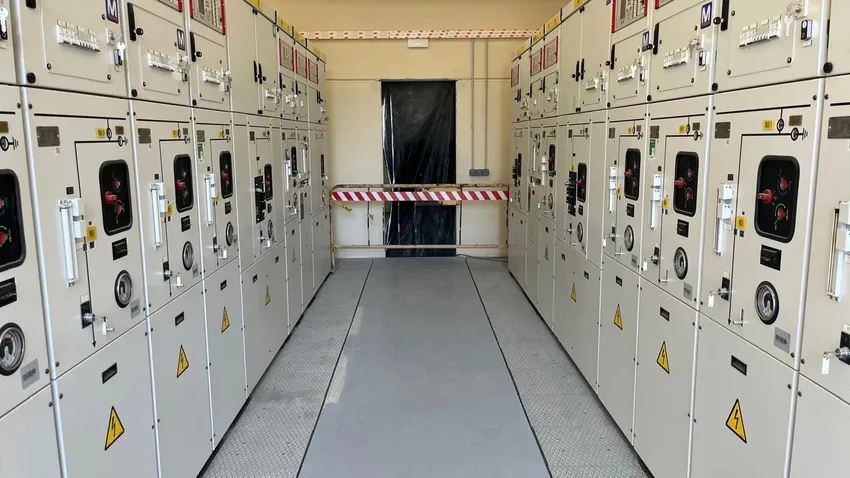

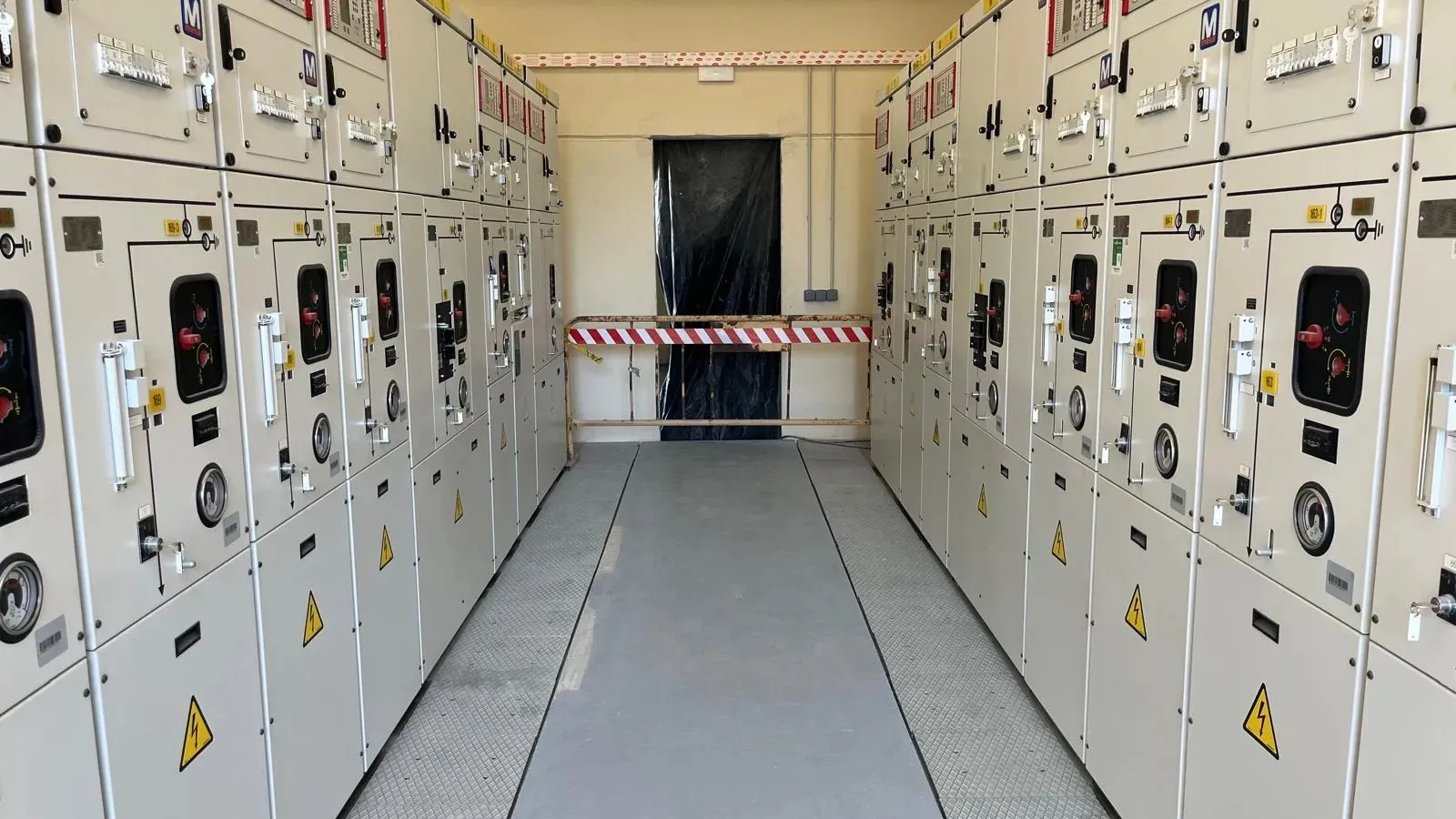

Martínez ha explicado que ya se han ido completando distintas fases del proyecto y que únicamente queda culminar la correspondiente a la subestación que Endesa construye en Ceuta, una instalación indispensable para distribuir por toda la ciudad la electricidad que llegará desde la Península a través del nuevo cable submarino.

La interconexión eléctrica de Ceuta con la península entra en su recta final
La interconexión eléctrica de Ceuta con la península entra en su recta final | E.P.

El responsable de Fomento ha señalado que esa infraestructura privada se encuentra ya muy avanzada y ha asegurado que los trabajos se encuentran prácticamente rematados, hasta el punto de que únicamente restarían los últimos acabados antes de iniciar las comprobaciones finales.

Además de la parte técnica, el proyecto deberá superar un procedimiento administrativo que permita autorizar oficialmente la puesta en funcionamiento de la conexión. Según ha explicado Martínez, se estudia la posibilidad de que este trámite pueda resolverse mediante una orden ministerial, evitando así la necesidad de aprobar un real decreto, lo que contribuiría a agilizar el proceso.

Mientras se completa esa tramitación, las administraciones implicadas continúan verificando que todas las instalaciones cumplen los requisitos exigidos. El objetivo es que, una vez finalicen las comprobaciones, el sistema pueda activarse de forma inmediata si fuera necesario.

En este sentido, Martínez ha utilizado un ejemplo muy gráfico para explicar el estado del proyecto. Ha asegurado que, una vez terminadas las pruebas, el cable estaría preparado para entrar en funcionamiento incluso ante una situación de emergencia que afectara al actual sistema de generación eléctrica de Ceuta.

El director del Área de Fomento también ha explicado uno de los motivos que ha provocado el ligero retraso acumulado durante los últimos meses. Durante la instalación de uno de los tramos del cable, los técnicos detectaron que una de las uniones, aunque era completamente funcional, no alcanzaba el nivel de calidad que exigía un proyecto de esta envergadura.

Lejos de conformarse con una solución válida desde el punto de vista técnico, los responsables de la obra optaron por sustituir completamente ese tramo para garantizar la máxima fiabilidad de una infraestructura cuya inversión asciende a varios cientos de millones de euros. Esa decisión, según ha indicado, retrasó las obras apenas un par de meses.

El director del área funcional de Fomento de la Delegación del Gobierno en Ceuta, Diego Martínez
El director del área funcional de Fomento de la Delegación del Gobierno en Ceuta, Diego Martínez | FOTO REDUAN

Una vez superado ese contratiempo, el desarrollo del proyecto ha continuado con normalidad. La coordinación entre Red Eléctrica y Endesa permitirá que la energía llegue primero a la subestación construida junto al litoral ceutí para, desde allí, distribuirse a toda la red urbana mediante las instalaciones de la compañía suministradora.

Martínez ha insistido en que todas las informaciones que maneja apuntan a que el calendario previsto podrá cumplirse y ha reiterado que espera recibir en breve la confirmación oficial sobre la conclusión definitiva de los trabajos.

La entrada en funcionamiento del cable supondrá un antes y un después para el sistema energético ceutí. La ciudad dejará de depender exclusivamente de la producción local y contará por primera vez con una conexión directa al sistema eléctrico peninsular, reforzando la seguridad del suministro y mejorando la capacidad de respuesta ante cualquier incidencia.

Para Ceuta, la culminación de este proyecto representa uno de los mayores avances en materia de infraestructuras de las últimas décadas. No solo permitirá incrementar la estabilidad del sistema eléctrico, sino que abrirá la puerta a un modelo energético más eficiente y preparado para afrontar las necesidades futuras de la ciudad.

Finalmente, Martínez insistía en que si las últimas pruebas técnicas y los trámites administrativos avanzan al ritmo previsto, el cable eléctrico dejará de ser una obra largamente esperada para convertirse, antes de que termine el año, en una realidad histórica para Ceuta.
